Tervezési alaptérkép 2026: árak, határidők és az 5%-os áfa

Megvan a telek, fejben már a konyhát rendezed, erre az építész kér egy tervezési alaptérképet. Mi ez, miért kell, és mennyit áll miatta a házterv? Végigvesszük, érthetően.

A felmérésből derül ki, hol van a telekhatár, hol áll a kerítés, és milyen terepre kerül majd a házad. Jobb ezt az elején tisztázni: egy rossz helyen álló kerítés később az alaprajzot és a határidőt is átírhatja.

Frissítve: · A részletes szabályokat a lenyitható magyarázatokban találod.

Földmérő műszerrel és mérőprizmával végzett telekfelmérés szemléltetése
A helyszíni mérésből és a hivatalos adatokból áll össze a háztervezés térképi alapja.

A telek rajza, amire már lehet házat tervezni

Ez a telek pontos, ellenőrzött rajza. Együtt mutatja a hivatalos telekhatárt és azt, amit a földmérő a helyszínen talált: a kerítést, az épületeket, a fontos fákat, a terep magasságait és a csatlakozó utca szükséges részleteit. Az építész ebből tudja, hová és milyen magasságba tervezheti a házat.[1][2]

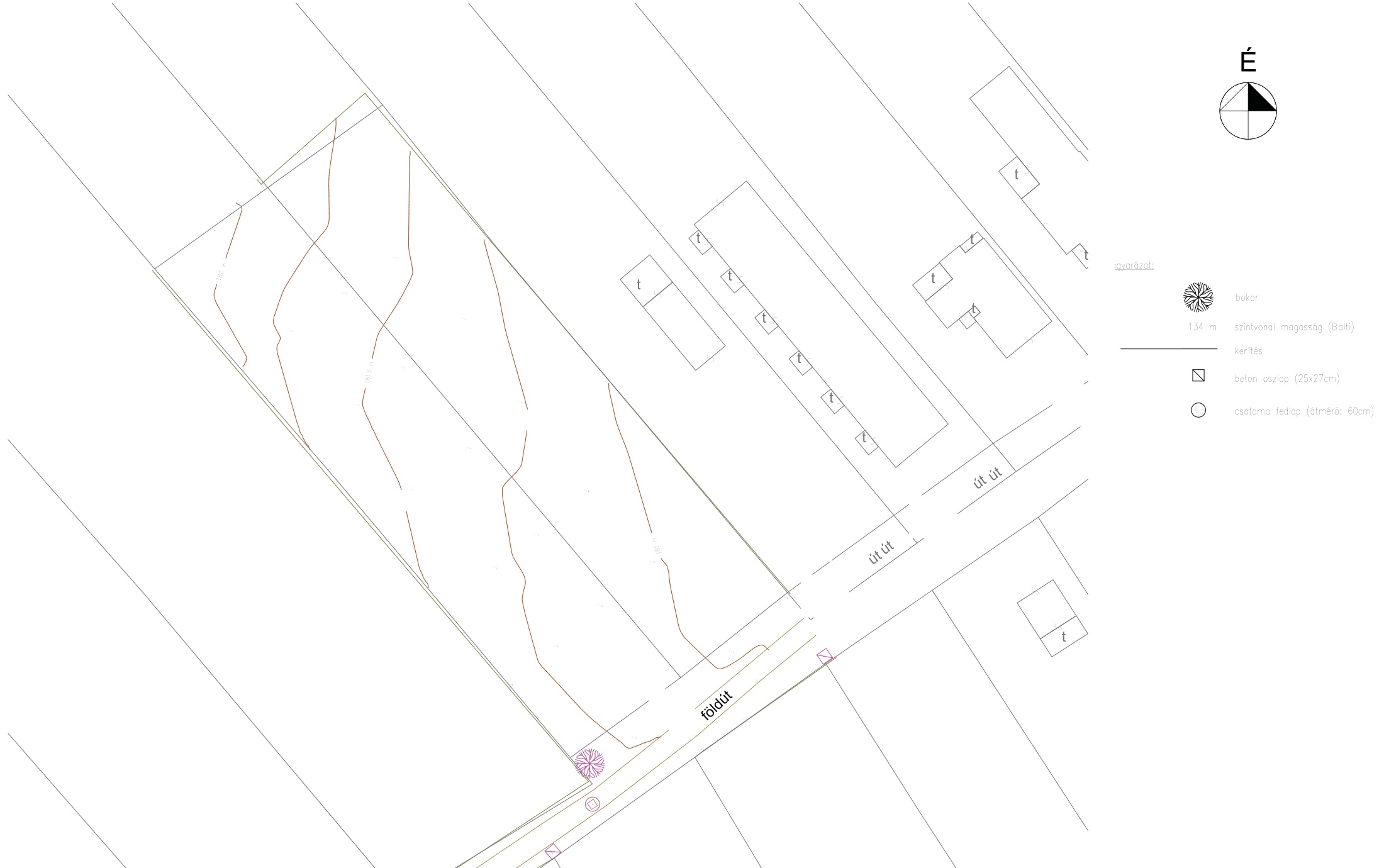

Valódi geodéziai felmérés térképrészlete telekhatárokkal, szintvonalakkal és tereptárgyakkal, fejléc és ingatlanazonosítók nélkül
Felmérési térképrészlet a tervanyagainkból, fejléc és ingatlanazonosítók nélkül. Földmérés: Tóth Csaba. A képre kattintva nagyban is megnézheted.

Új házhoz számolj vele akkor is, ha egyszerű bejelentéssel építkezel. Bővítésnél az érintett telekrész a kiindulás. Egy sima belső felújítás miatt viszont nem kell automatikusan új alaptérképet rendelned.[2]

Mit kapsz kézhez, és melyik rajz mire való?

Úgy képzeld el, mint a telek pontos, ellenőrzött kiinduló rajzát. Összekapcsolja az állami ingatlan-nyilvántartás térképi adatait a helyszínen mért állapottal. Az építész erre helyezi el a tervezett házat, a bejáratot, a kocsibeállót, és ebből indul ki a terephez való illesztésnél. Digitális, szerkeszthető térképről van szó, amelynek meghatározott tartalma és szakmai felelőse van.[1][2]

ElnevezésMire szolgál?
Ingatlan-nyilvántartási térképmásolatA nyilvántartott telekhatárokat és térképi elemeket mutatja. Nem helyettesíti a részletes helyszíni felmérést.
Telekhatár-kitűzésA földmérő a hivatalos adatokból meghatározza és a helyszínen megjelöli a telekhatár pontjait, majd dokumentálja a munkát.
Tervezési alaptérképA nyilvántartott és a mért állapotot együtt tartalmazó, ellenőrzött tervezési alap.
Tervezett helyszínrajzAz építész rajza: az alaptérképen már a tervezett épület, a távolságok és a tervezett használat is szerepel.

Mi kerül rá?

A jogszabály alapján szerepel rajta a felmért terület kötelező ingatlan-nyilvántartási térképi tartalma, a kitűzött telekhatár és a természetben talált határvonal. Emellett a tervezéshez szükséges tereptárgyakat is ábrázolja: például épületeket, kerítést, fákat, valamint a kapcsolódó közterület fontos elemeit. A terepszintek és a domborzat különösen lejtős telken döntőek. A részletes feladatot az építész és a földmérő egyeztesse, mert más adatok kellenek egy sík, üres telekhez és egy támfalakkal tagolt, beépített ingatlanhoz.[1][4][12]

A műszaki leírás ugyanúgy része a munkának. Ebben szerepelnek az adatszolgáltatás és a mérés azonosítható adatai, a megengedett térképi eltérés, a térkép és a helyszín összehasonlításának eredménye, valamint a készítő és a minőségtanúsító adatai. Nem elég egy szép rajz arról, hogy „nagyjából így áll a kerítés”.[1]

Az átadásnál kérj az építésszel egyeztetett vektoros állományt – jellemzően DWG vagy DXF formátumot –, olvasható PDF-et és műszaki leírást. A vektoros fájlban a vonalak és pontok mérhetők, szerkeszthetők. Egy beszkennelt papírlap vagy telefonos képernyőkép ezt nem tudja.[2][12]

A térkép a felmért és ellenőrzött adatokat mutatja. Egy föld alatti vezeték pontos helyét nem szabad pusztán ebből feltételezni; ehhez külön közműadat, egyeztetés vagy feltárás is kellhet. A talaj teherbírását sem ez vizsgálja, és egy szabálytalan épületet sem tesz jogszerűvé.

Milyen eljáráshoz mekkora területet kell felmérni?

Az építésügyi rendelet az egyszerű bejelentéshez, az építési és a fennmaradási engedélyhez készülő dokumentáció tartalmát a tervezett tevékenységhez igazítja. A helyszínrajz alapja vektoros tervezési alaptérkép. A felmérés terjedelmét is meghatározza.[2]

HelyzetMire számíts?
Új családi ház egyszerű bejelentésselAz új építményhez főszabály szerint a teljes telekre kell tervezési alaptérkép. Az egyszerű bejelentés nem „térkép nélküli” eljárás.
Új épület építési engedéllyelUgyancsak a teljes telek a kiindulás. Egy hektárnál nagyobb teleknél külön kivétel van, ha a munkával érintett rész kisebb a telek 25%-ánál.
Meglévő épület bővítéseA bővítéssel érintett telekrészről kell alaptérkép. A tényleges felmérési határt a tervezővel tisztázd.
Fennmaradási engedélyA tevékenységhez illeszkedő dokumentáció és helyszínrajz szükséges. A konkrét felmérési tartalmat az ügy alapján kell meghatározni.
Bontási engedélyA rendelet külön szabályozza: a helyszínrajz alapjául vektoros ingatlan-nyilvántartási térképmásolatot nevez meg. Nem minden bontásra ír elő automatikusan teljes, új tervezési alaptérképet.
Településképi egyeztetés, főépítészi konzultációAz országos és a helyi szabályokat, valamint a kért tervtartalmat együtt kell nézni. Ez nem mindenhol önálló, azonos tartalmú alaptérkép-kötelezettség.
Egyszerű belső felújításNem keletkezik automatikusan alaptérkép-kötelezettség pusztán attól, hogy burkolatot cserélsz vagy belül felújítasz. A tényleges építési tevékenység számít.

Út-, közmű- és más különleges létesítmények tervezésére további ágazati követelmények vonatkozhatnak. Ezeknél külön kell meghatározni a térképi munkarészt. Az itt bemutatott tipikus eset az új családi ház és a lakóépület bővítése.

Ki intézi az egészet?

A geodéta és a földmérő itt ugyanazt a szakembert jelenti. Ő kéri ki a hivatalos adatokat, ellenőrzi a határokat, mér, majd elkészíti az alaptérképet. Az építész mondja meg, milyen részletekre van szüksége. Érdemes már az elején összekötni őket. Így kisebb az esélye egy újabb kiszállásnak azért, mert hiányzik egy utcai magasság vagy egy támfal.

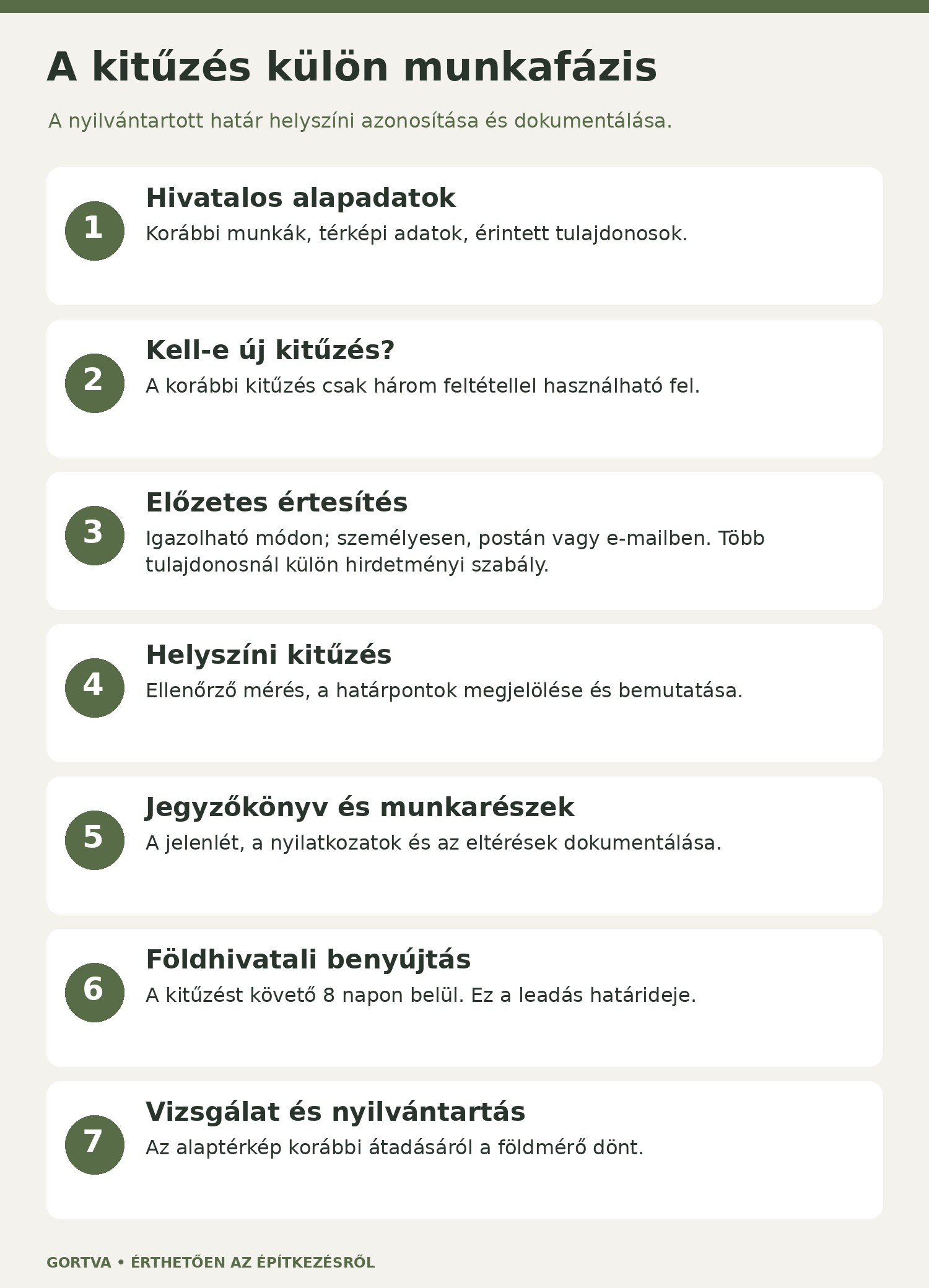

A telekhatár-kitűzés menete: adatok, kivétel ellenőrzése, értesítés, mérés, jegyzőkönyv, leadás és nyilvántartás
Adatkérés, szükséges értesítés, kitűzés és felmérés, feldolgozás, beadás. Az átadás feltételeit már az elején egyeztesd.
Ki végezheti, és pontosan milyen lépésekből áll?

Jogosultsággal rendelkező földmérő szakembert keress. A telekhatár-kitűzés elvégzéséhez ingatlanrendező földmérő minősítés – röviden IRM – szükséges. A tervezési alaptérkép szakmai irányításához és minőségtanúsításához a rendelet szerinti geodéziai tervezői, GD-T jogosultság kell. Ezt elláthatja ugyanaz a megfelelő jogosultságú ember vagy együttműködő szakemberek. Az ajánlatból derüljön ki, ki végzi a kitűzést és ki tanúsítja a térképet.[1][4][13]

Az építész azt mondja meg, mire van szüksége a tervezéshez; a földmérő biztosítja a megfelelő térképi alapot. Érdemes őket már a megrendelés előtt összekapcsolni, így kisebb az esélye annak, hogy később egy hiányzó magasság vagy utcai részlet miatt újra ki kell menni a telekre.

  1. Egyeztetés: cím, helyrajzi szám, tervezett építkezés, telekméret, hozzáférés és kért határidő.
  2. Adatkérés és előkészítés: a földmérő beszerzi a hivatalos alapadatokat, ellenőrzi a korábbi kitűzés felhasználhatóságát, majd megszervezi az érintettek igazolható előzetes értesítését.
  3. Kitűzés és felmérés: összeveti a nyilvántartást a helyszínnel, megméri a szükséges részleteket és magasságokat.
  4. Az eltérések értékelése: tisztázza, van-e akadálya a térkép lezárásának vagy további eljárás szükséges.
  5. Dokumentálás és átadás: elkészülnek a szükséges munkarészek, a kitűzési dokumentáció benyújtása és a tanúsított alaptérkép.

Kitűzés: ezt tényleg újra ki kell fizetned?

A kitűzésnél a földmérő a hivatalos adatok alapján megkeresi és ellenőrzi a telek határpontjait a helyszínen. A karó leverése csak a munka látványos vége. Ez a telekhatár kitűzése; a ház helyének kijelölése az alapozás előtt egy későbbi, külön munka.[15][16]

Nem kell mindent újra megcsinálni, ha van használható korábbi kitűzés. Ehhez egyszerre három feltételnek kell teljesülnie:

  1. Megvan a korábbi kitűzés dokumentációja.
  2. A kitűzött határjelek a helyszínen megtalálhatók.
  3. A hivatalos térképi adatbázis telekhatárra vonatkozó tartalma azóta nem változott.

Azt, hogy ezek rendben vannak-e, a földmérő ellenőrzi. A „húsz éve itt van a kerítés” önmagában kevés. A friss terepfelmérés akkor is szükséges lehet, ha az új kitűzés elhagyható.[1][4]

Régi rajz, nagy telek: mikor használható egyszerűbb megoldás?

Ezt a földmérő ellenőrzi. A kerítés megléte vagy egy régi rajz önmagában nem mentesség. A júniusi pontosítás szerint a telekalakítási vázrajz sem helyettesíti automatikusan a kitűzési dokumentációt; a korábbi analóg térképre alapozott kitűzés sem használható fel egyszerűen a mai digitális adatbázis helyett. A jelenlegi terepállapot felmérése akkor is szükséges lehet, ha az új kitűzés elhagyható.[4]

Az 1 hektárnál nagyobb telkeknél és a 250 méternél hosszabb nyomvonalas tervezési területeknél a tervező határozza meg a kitűzendő részletpontokat. Ez a kitűzés terjedelmének könnyítése. Nem jelenti azt, hogy az egész telek térképi és helyszíni összhangjának vizsgálata elmaradhat.[1][4]

És ha a szomszéd nem veszi át a levelet?

Új kitűzésnél a földmérő a hivatalos tulajdonosi adatokból indul ki, és megszervezi az érintettek szükséges, igazolható előzetes értesítését. Nem az a szabály, hogy minden szomszédnak személyesen át kell vennie egy postai levelet, majd el is kell jönnie. Más megengedett értesítési mód is van, és a szabályosan értesített szomszéd távolmaradása önmagában nem állítja le a szokásos kitűzést.[4][14][15][16]

A postázás viszont tényleg elvihet heteket. Ezért jó korán tisztázni, kit, milyen címen és milyen módon lehet értesíteni. A részleteket ide tettük, hogy ne a tértivevények között kelljen keresned a háztervezés lényegét.

Postázás, „nem kereste”, hirdetmény: a részletes szabályok

Az előzetes, igazolható értesítést kell biztosítani. Minden szomszéd saját kezű postai levélátvétele nincs általános feltételként előírva. A 2012. évi XLVI. törvény 24. § (1) és a 8/2018. AM rendelet 6. § (4) az értesítésről rendelkezik. Ez nem azonos a szomszéd beleegyezésével.[14][15]

Kit kell bevonni, és hogyan?

A földmérő a hivatalos ingatlanadatokból azonosítja az érintett tulajdonosokat; nem elég arra hagyatkozni, hogy éppen ki lakik a szomszédban. A júniusi tájékoztató 1.3. pontja a kitűzött közös határpontokhoz köti a szomszédok bevonását. Ha egy szomszéd felőli közös határpontot nem tűznek ki, az ő kitűzési nyilatkozata és aláírása nem szükséges. Ha viszont a méréshez be kell lépni a telkére, előzetesen értesíteni kell.[4][14]

A hirdetményi értesítés jogalapja a 8/2018. (VI. 29.) AM rendelet 6. § (4) bekezdése, amely az Fttv. 24. § (1) szerinti, munkavégzés előtti értesítés módját szabályozza. Három tulajdonosig személyesen, postai úton vagy elektronikus levélben kell értesíteni. Több mint három tulajdonos esetén a legnagyobb tulajdoni hányaddal rendelkező, helyben lakó személy kap ilyen értesítést; a többi tulajdonost az illetékes települési önkormányzatnál hirdetményi úton kell értesíteni.[14][15][16]

A tulajdonosok számát az adott ingatlannál kell nézni. Az Fttv. az ingatlan tulajdonosának értesítéséről rendelkezik; ehhez kapcsolódik a tulajdoni hányad szerinti szabály. Négy külön szomszédos telek, telkenként egy-egy tulajdonossal, ezért önmagában nem teszi alkalmazhatóvá a „több mint három tulajdonos” szabályát. Egy érintett, például öt tulajdonostárs közös tulajdonában álló ingatlannál viszont felmerül ez az értesítési mód. A földmérőnek ingatlanonként kell tisztáznia a tulajdonosi kört és dokumentálnia az értesítést.[14][15]

Gyakorlati javaslatunk: az értesítésben legyen egyértelmű a telek, a munka célja, az időpont és a földmérő elérhetősége. Maradjon meg az értesítés szövege és a megküldését, illetve átvételét igazoló adat. Személyes átadásnál átvételi elismervény, e-mailnél visszaigazolás segítheti a bizonyítást. Postán a tértivevény külön kézbesítési igazolást ad; az ajánlott feladás önmagában a feladást bizonyítja.[20][21]

Mi történik, ha nem jön el vagy nem írja alá?

A szabályosan értesített szomszéd távolmaradása önmagában nem akadálya a szokásos telekhatár-kitűzésnek. A kamarai továbbképzési anyag meghívómintája is jelzi, hogy a munka a tulajdonos távollétében megtörténik. A jelenlétet, a nyilatkozatot vagy annak elmaradását a valóságnak megfelelően kell dokumentálni. A határpontok elfogadása és a jegyzőkönyv aláírása nem általános vétójog a mérés felett.[16][15]

Van külön eset: az Fttv. 14. § (8) szerinti, a természetbeni állapothoz igazodó, tűréshatáron belüli térképi módosításhoz a felek egyetértése szükséges; a hozzá tartozó vázrajz aláírását az AM rendelet 42. § írja elő. A sima kitűzést ezért ne keverd össze a közös megegyezésen alapuló térképmódosítással. A szomszéd területét a kitűzött jel alapján sem lehet önkényesen birtokba venni.[14][15]

És ha a levél „nem kereste” jelzéssel jön vissza?

Ez nem ugyanaz, mint amikor valaki megkapta az értesítést, csak nem jön el. A földmérő értesítője nem válik hatósági irattá attól, hogy tértivevényes. Az Ákr. 86. § szerinti kézbesítési fikció a hatósági eljárás szabálya. „Nem kereste” esetén ott a második kézbesítési kísérletet követő ötödik munkanap számít; ezt nem lehet külön jogalap nélkül automatikusan ráhúzni a megbízott földmérő levelére.[18]

Az áttekintett kitűzési rendelkezésekben nem találtunk külön, automatikus „nem kereste” kézbesítési fikciót vagy egységes, napokban megadott várakozási időt. Ezért nem állítjuk, hogy egy visszajött levéllel minden esetben már szabályos az értesítés. A földmérőnek tisztáznia kell a címzés és az értesítés igazolhatóságát, szükség esetén más megengedett módon is értesítenie kell. Vitatott esetben ezt a kitűzés előtt érdemes az illetékes földhivatallal tisztázni. A szomszéd tényleges levélátvételét ugyanakkor nem lehet minden ügy kötelező, korlátlan ideig várt lépésének tekinteni.[14][15][18]

A postázás valóban elvihet több hetet?

Igen. A Posta 2026. szeptember 30-tól hatályos ÁSZF-ének 6.8.1. pontja szerint az általános őrzési idő tíz munkanap, a kivételek figyelembevételével. Ez önmagában nagyjából két naptári hét. Ehhez jön a levél útja és a kézbesítési eredmény visszajelzése. Sikertelen kézbesítésnél ezért egy postai körre a 2–3 hét vagy több is indokolt tervezési tartalék lehet. Ez levezetett ütemezési példa, nem garantált postai idő és nem kötelező kitűzési várakozás.[17]

Együttműködő tulajdonosok személyes vagy igazolható e-mailes értesítésénél ez a postai idő elmaradhat. Hibás cím, hirdetményi értesítés, ismételt értesítés vagy térképhiba esetén viszont külön tartalék kell. Az ajánlatban kérj külön dátumot az adatokra, az értesítésre, a terepmunkára és az átadásra. A teljes munkára ne vállaljunk egyetlen, minden telekre érvényes 4–6 hetes garanciát.

Mennyi idővel számolj?

Ne csak azt kérdezd, mikor jön ki a földmérő. A kész térképhez az adatoknak, az értesítésnek, a mérésnek és a feldolgozásnak is bele kell férnie az időbe. Hetekben érdemes gondolkodni, a vállalható átadási napot pedig a konkrét telekre kérd. Meglévő, felhasználható kitűzés gyorsíthat; hiányzó adat, nehezen elérhető tulajdonos vagy térképhiba lassíthat.

Már ajánlatkéréskor kérdezz rá: a földhivatali beadás után átadható lesz-e az alaptérkép? Ha a geodéta ezt vállalja, az építész a kész, tanúsított térképpel hamarabb továbbléphet. A kitűzési ügy ettől még a nyilvántartásba vételig nyitva marad, és egy későbbi észrevétel miatt javításra is szükség lehet.[4]

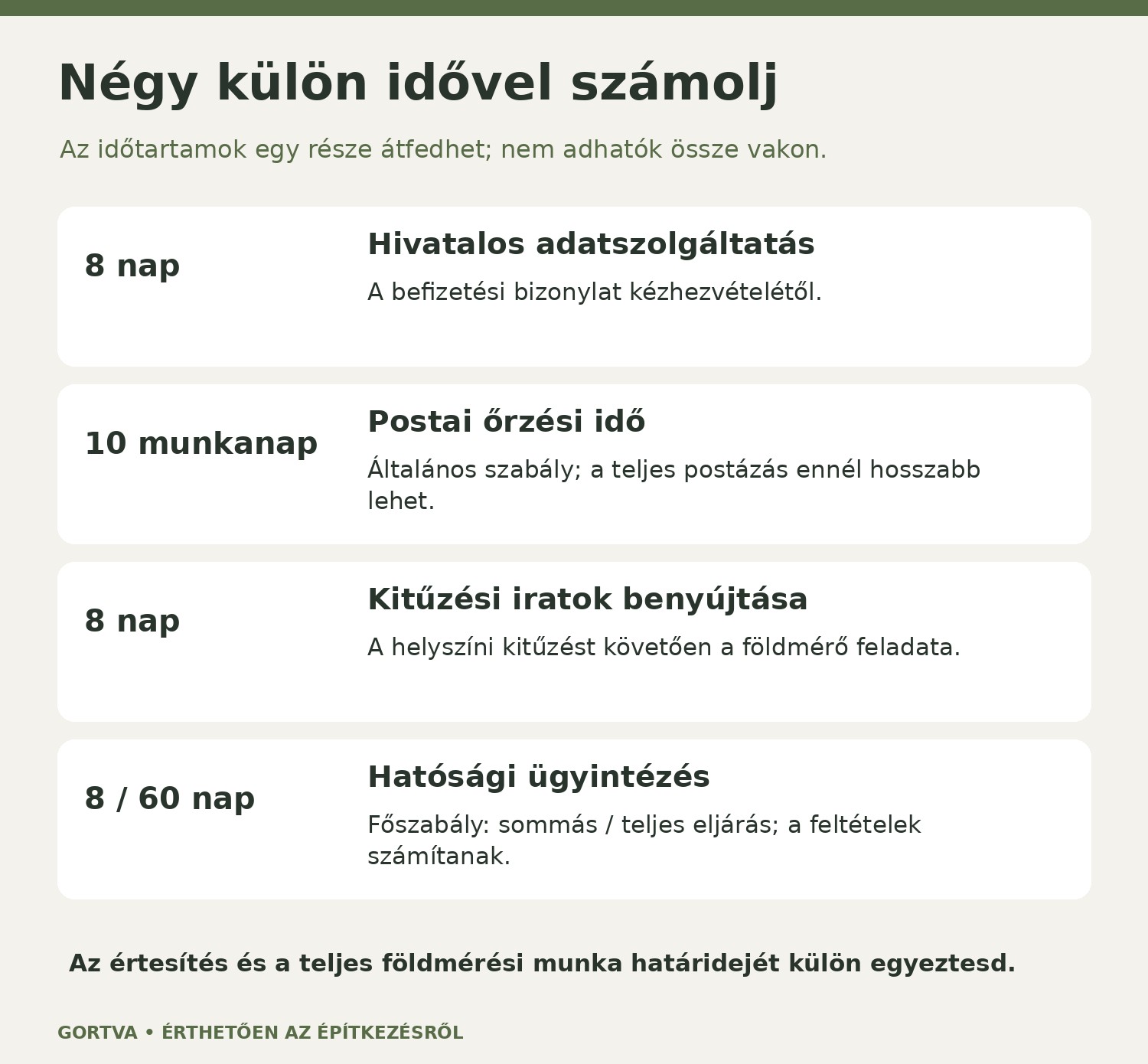

Az adatszolgáltatás nyolc napja, a postai tíz munkanap, a kitűzési iratok nyolcnapos leadása és a hatósági nyolc vagy hatvan nap elkülönítése
A határidők különböző lépéseknél indulnak. Az alaptérkép átadásához nem minden esetben kell kivárni a földhivatali nyilvántartásba vételt.
Mit ad be a földmérő, és mit jelent a 8 vagy a 60 nap?

Az adatszolgáltatás határideje a befizetési bizonylat kézhezvételétől számított 8 nap, nem a földmérő megbízásától indul. A munkára vállalt teljes átfutás ezért ettől eltérhet.[15]

Kitűzés után: mit adunk le a földhivatalnak?

A kitűzésről helyszíni jegyzőkönyv, kitűzési vázlat és vázrajz, valamint mérési és számítási munkarészek készülnek. A 8/2018. AM rendelet 43. § (4) alapján ezeket a kitűzést követő nyolc napon belül meg kell küldeni az ingatlanügyi hatóságnak. Ez a földmérő leadási határideje. Nem azt jelenti, hogy a hivatal nyolc napon belül minden ügyben befejezi a vizsgálatot.[15][16]

A hivatal ellenőrzi a munka és a dokumentáció megfelelőségét, szükség esetén javítást kér, majd a megfelelő kitűzési dokumentációt nyilvántartásba veszi. A kitűzés nyilvántartásba vétele önmagában nem telekalakítás és nem tulajdonjog-bejegyzés. A szokásos kitűzési vázrajz a meglévő határ kitűzését dokumentálja; térképmódosításhoz vagy tulajdoni rendezéshez más feltételek is kellenek.[15][19]

A hatósági ügyintézés általános határideje sommás eljárásban 8 nap, teljes eljárásban 60 nap. A rövidebb eljárás feltételeinek is teljesülniük kell; a felfüggesztés, szünetelés és az ügyfél mulasztása vagy késedelme nem számít bele. Ezt a földhivatali vizsgálatról szóló kormányhivatali tájékoztató és az Ákr. 50. § is rögzíti. Az adott ügyre várható befejezést külön egyeztesd.[18][19]

Mennyi idő még az építési engedély vagy az egyszerű bejelentés?

És utána mennyi az építésügyi eljárás?

Az alaptérkép elkészülte még nem jelenti azt, hogy kész a teljes házterv. Az építészeti és szakági tervezés, a szükséges egyeztetések és a döntéseid is időt igényelnek. A hatósági óra csak a megfelelő eljárásnál indul el.

Eljárási időMit jelent?
Építési engedély: főszabály szerint 25 napHa szakkérdés vizsgálata szükséges, az ügyintézési határidő 35 nap. Ez nem a telekfelméréstől a végleges engedélyig tartó teljes idő.
Új lakóépület egyszerű bejelentése: 15 napos vizsgálatA hatóság a jogszabályban meghatározott esetekben 15 napon belül tiltja meg az építést. Hiányos dokumentáció is elutasító eredményhez vezethet.
Új lakóépület: 20 napos kezdési szabályA tudomásul vett bejelentésnél az építkezés a beérkezést követő első munkanaptól számított 20 nap elteltével kezdhető meg. Ez a kezdés szabálya; nem szabad automatikusan az áfa szempontjából fontos tudomásulvételi dátumnak tekinteni.
Meglévő lakóépület bővítéseKülön szabály: a hiánytalan bejelentés benyújtását követő 15 nap elteltével kezdhető meg. Nem azonos az új lakóépület eljárásával.

A részletes feltételeket a 281/2024. Korm. rendelet tartalmazza. Ellenérdekű ügyfél fellépése az új lakóépület ügyét építési engedélyezési eljárásba terelheti. A puszta naptári összeadás ezért nem megbízható év végi garancia.[2]

Kerítés és telekhatár: három helyzet, háromféle teendő

Lehet, hogy minden rendben van. Lehet, hogy a kerítés áll rossz helyen. És az is előfordulhat, hogy a régi térképpel van gond. Először ezt kell a földmérőnek kiderítenie. Az alábbi ábrák magyarázó példák, saját színjelölésekkel.

1. Egyezik, vagy csak kicsit tér el

Ha a kerítés és a hivatalos határ egyezik, mehet tovább a tervezés. Kis eltérésnél a földmérő ellenőrzi, hogy az még belefér-e az adott térkép megengedett pontatlanságába, vagyis a tűrésbe. Ha igen, pusztán emiatt nem kell arrébb építened a kerítést.[15]

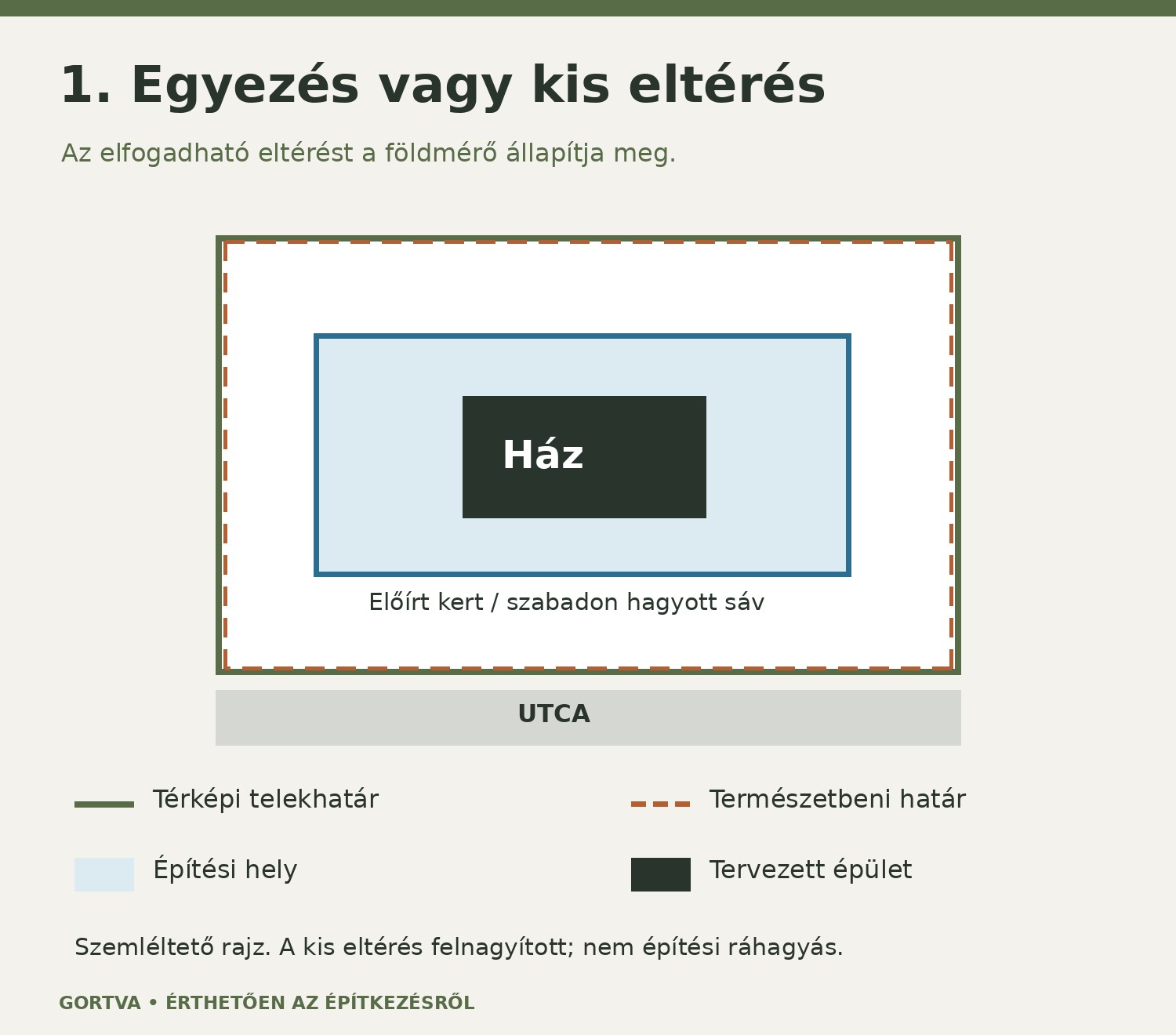

Tűrésen belüli térképi és természetbeni telekhatár, a kertekkel lehatárolt építési hellyel
A földmérő által elfogadott határból lehet tervezni. A földmérési tűrés nem ad engedményt az előírt oldalkertből.

Ettől még az előírt oldalkertet be kell tartani. Nincs minden telekre használható „plusz húsz centi”, amennyivel közelebb tehetnéd a házat a szomszédhoz.

Hogyan dől el, mekkora eltérés fér bele?

1. Egyezik a két állapot, vagy az eltérés a megengedett tűrésen belül van

A régi térképek nem mind ugyanolyan pontosságúak. A földmérő a térkép készítési módja, az előzményadatok és az ellenőrző mérések alapján alkalmazza a megfelelő tűréshatárt. Ha az előírt feltételek teljesülnek, a térképi és természetbeni állapotot azonosnak kell tekinteni. Ilyenkor pusztán a megengedett kis eltérés miatt nem kell arrébb építeni a kerítést. A már megjelölt határpont mellé tűrésen belül új határjelet sem szabad elhelyezni. Jogalap: 8/2018. AM rendelet 16–17. § és 41. § (3).[15]

A tűréshatár nem szabadon felhasználható építési ráhagyás. Nincs minden telekre érvényes „plusz húsz centi”. Az építész a tanúsított alaptérképből indul ki; nem választhatja ki a számára kedvezőbb vonalat, és nem csökkentheti a kötelező kertméretet a térkép pontatlanságára hivatkozva.[3][15]

2. Máshol van a kerítés. Muszáj odébb tenni?

Ha a térkép helyes, de a kerítés a megengedettnél jobban eltér tőle, mindkettőt fel kell rajzolni. Bizonyos esetekben a kerítés áthelyezése nélkül is lehet tervezni. Ilyenkor azon az oldalon abból a határból indulunk ki, amelyik kisebb helyet hagy a telkedből. Ezt hívjuk itt a kisebb hely elvének.[3][22]

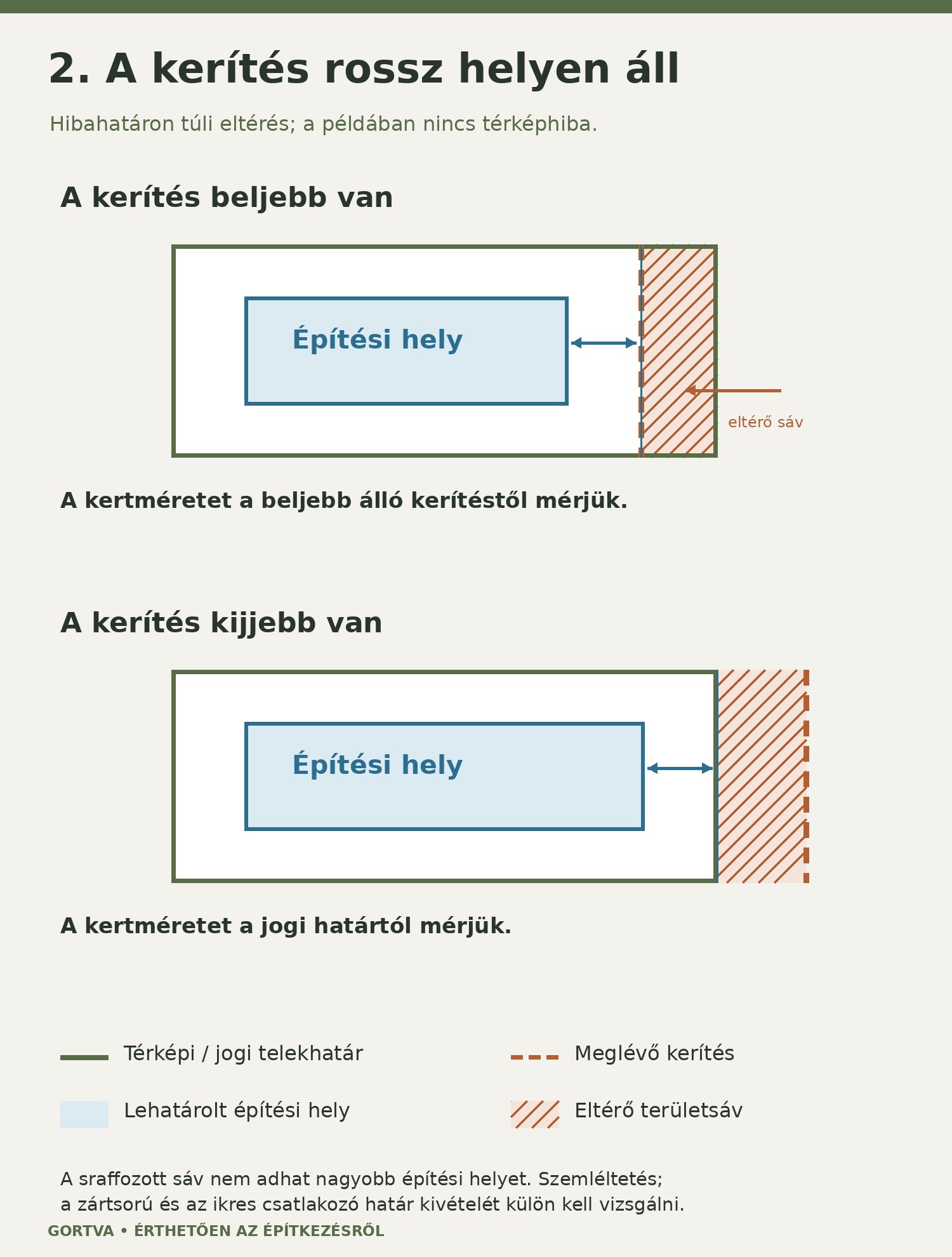

Beljebb és kijjebb álló kerítés két példája; sraffozott eltérő területsáv és a szigorúbb határból képzett építési hely
Határszakaszonként kell a kisebb méretet adó vonalat választani. Nem elegendő két teljes telekterület közül egyszerűen a kisebb számot kiválasztani.

Ha a kerítés beljebb áll, attól mérjük a szükséges kertméretet. Ha kijjebb áll, a hivatalos határból indulunk ki. A két vonal közti sávot sraffozással vagy színezéssel tesszük érthetővé. Előbb a mértékadó határt választjuk ki, és csak utána mérjük be az oldalkertet.

Ez az épület elhelyezésére ad megoldást; a tulajdoni vagy birtokvitát külön kell rendezni. A zártsorú telkeknél és az ikresen csatlakozó közös oldalhatárnál külön szabály érvényes, ezekre a példát nem alkalmazzuk automatikusan.[3]

Mit kell sraffozni, és mikor kell mégis rendezni a határt?

2. A kerítés hibahatáron túl máshol áll, de a térképi határ helyes

Ilyenkor a földmérő beméri a használat szerinti határt, elkülönítve ábrázolja a kitűzött határtól, és kimutatja a kettő közötti területeltérést. Lehet, hogy a szomszéd használ egy sávot a telkünkből, de az is lehet, hogy mi használunk többet. A kerítés önmagában egyik esetben sem írja át az ingatlan-nyilvántartást.[15]

Mi van, ha nem akarjuk áthelyezni a kerítést?

A tervezés bizonyos esetekben a kerítés áthelyezése nélkül is folytatható. A TÉKA 44. § (6) szerint a megengedettnél nagyobb eltérésnél az építési helyet abból a határból vagy határszakaszból kell levezetni, amely a telkünkből kisebb méretet határol le. Ha a kerítés beljebb van, azon az oldalon ez lesz a mértékadó. Ha kijjebb van, a nyilvántartott határ a szigorúbb. A szabály alól a zártsorú beépítési módú telek és az ikresen csatlakozó közös oldalhatár kivétel; ezekre a példát nem lehet automatikusan ráhúzni.[3][22]

Ez a megoldás nem rendezi a tulajdoni vagy birtokvitát, és nem teszi jogszerűvé a szomszéd területének használatát. Arra ad lehetőséget, hogy a ház elhelyezése ne a vitatott sávra épüljön. Aki rendezni szeretné az eltérést, megállapodás alapján áthelyezheti a kerítést, vagy – ha a feltételek teljesülnek – telekhatár-rendezést kezdeményezhet. A kerítés áthelyezése után az alaptérképen is a friss, bemért állapotnak kell szerepelnie; egy puszta szóbeli ígéret erre nem elég.[1][15][22]

Mit sraffozzunk, és honnan mérjük az oldalkertet?

A rajzon külön azonosítható legyen a térképi/kitűzött határ, a meglévő természetbeni határ és a tervezéshez mértékadó határ. Az eltérő sávot sraffozás vagy eltérő háttérszín tegye olvashatóvá; legyen hozzá jelmagyarázat és jellemző méret. A sraffozott sáv nem számítható hozzá az építési hely meghatározásakor figyelembe vett területhez. Előbb kiválasztjuk a mértékadó határt, és attól mérjük be az előírt elő-, oldal- vagy hátsókertet. Nem elég csak a tervezett ház alól kihúzni a sraffozást, miközben az oldalkert a kedvezőbb vonaltól indul.[3][4][15]

A júniusi tájékoztató a sraffozást vagy a színezést javasolt szemléltetésként nevezi meg; nem ír elő minden tervre egyetlen kötelező színt vagy 45 fokos vonalazást. A kitűzési vázrajz hivatalos jelölési szabályait a földmérő alkalmazza. Az építészeti helyszínrajzra az alaptérkép szükséges adatait és a levezetett építési helyet egyértelműen át kell venni.[4][15]

Kevesebb hely marad. Akkor kisebb házat építhetsz?

Az építési hely azt mutatja meg, hová férhet a ház. A beépítési százalék azt korlátozza, mekkora területet foglalhatnak el az épületek. Mindkettőnek meg kell felelni. Egy beljebb álló kerítés szűkítheti a ház helyét, de a sraffozás önmagában nem von le területet automatikusan a százalékszámítás alapjából.[2][3][23]

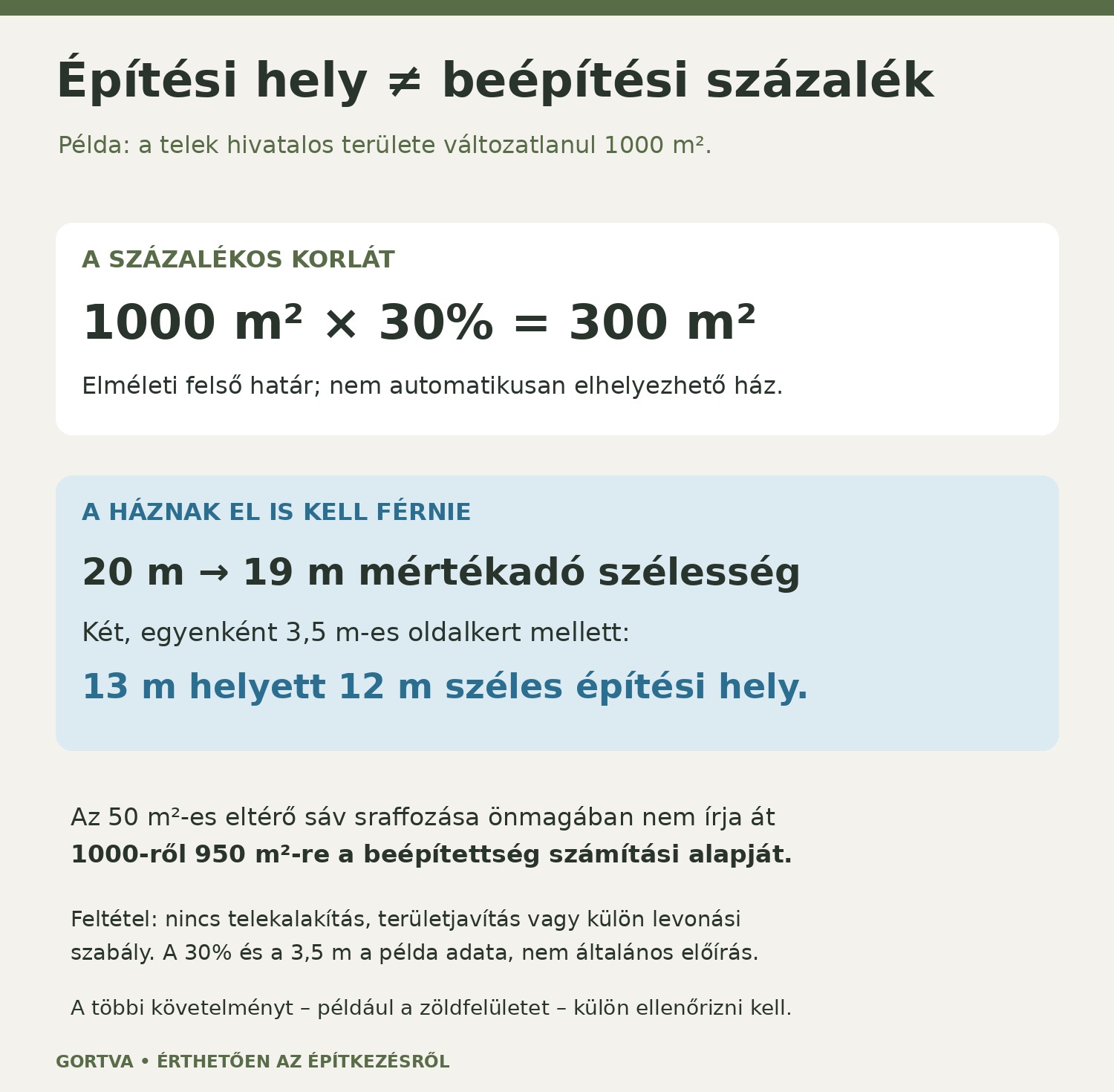

Példa az 1000 négyzetméteres telek 30 százalékos beépíthetőségére és a kerítéseltérés miatt 13-ról 12 méterre szűkülő építési helyre
A százalékos felső határ és a ház ténylegesen elhelyezhető mérete egyszerre korlátoz. A példában a 30% és a 3,5 m feltételezett adat.
Extra magyarázat: melyik telekterületből számoljuk a beépítettséget?

Mit mondanak a jogszabályok?

A TÉKA 44. § (6) a kisebb méretet adó határ választását kifejezetten az építési hely megállapítására írja elő. Az 5. § 148. pont a beépített területet a telek teljes területéhez viszonyítja, a teleknyúlványra megadott kivétellel. [3]

Ezt a Méptv.-vel és az eljárási rendelettel is összevetettük. A Méptv. 16. § 117. pontja szerint a telek egy helyrajzi számon nyilvántartásba vett földterület: a kerítéssel használt kert nem automatikusan azonos ezzel. A 281/2024. Korm. rendelet 1. mellékletének 3.2.1.6. pontja a helyszínrajzon külön kéri a telekterületet, a beépítettséget és az építési hely ábrázolását. A 18. § (3) és a 25. § (1) a vonatkozó követelmények hatósági vizsgálatát írja elő. E rendelkezések nem mondják ki, hogy a kerítéseltérés sávját automatikusan le kellene vonni a százalékszámítás alapjából. Ez a jogszabályok összeolvasásából következő értelmezés, nem a konkrét telekre kiadott hatósági döntés.[2][3][23]

A számpélda részletesen

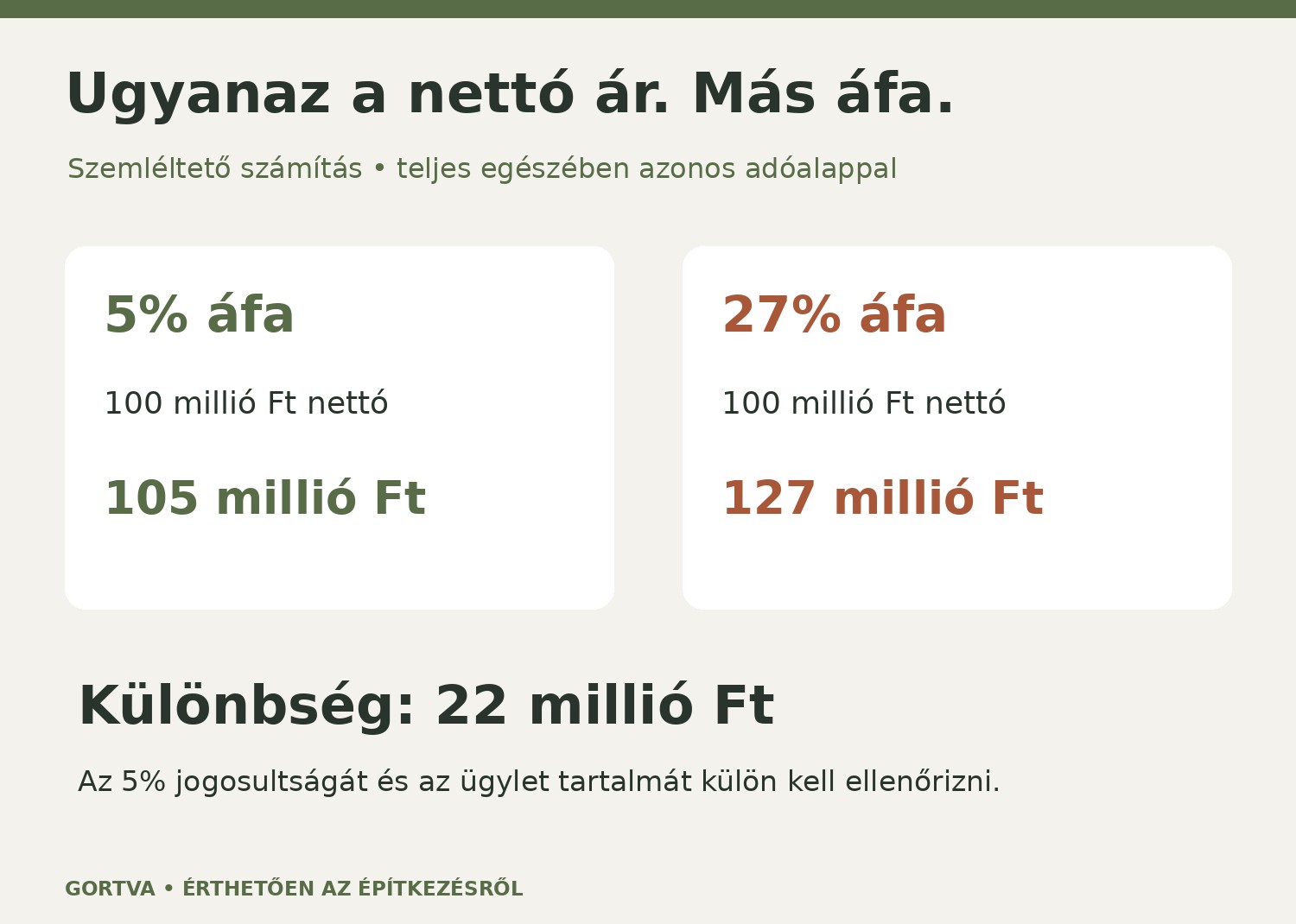

Például egy ellenőrzött, változatlanul 1000 m²-es, 20 × 50 m-es telken, 30%-os határértékkel a százalékos felső korlát 300 m². Ha az egyik hosszoldali kerítés 1 méterrel beljebb áll, az eltérő sáv 50 m². A sraffozástól önmagában nem lesz 950 m² a telek, és nem lesz automatikusan 285 m² a százalékos korlát. Ha viszont a példában mindkét oldalon 3,5 m oldalkert szükséges, a 20 m helyett figyelembe vett 19 m szélességből 13 m helyett csak 12 m széles építési hely marad. A 300 m²-es elméleti lehetőség így nem feltétlenül használható ki.

Mikor kell külön vizsgálat?

A példa feltétele, hogy nincs hibás telekterületi adat, lezárt telekalakítás vagy más levonási jogcím. A tulajdoni lap és a földmérési adatok közötti tisztázatlan területeltérésre a példát nem szabad automatikusan alkalmazni. Külön levonási szabály például a teleknyúlvány a TÉKA 5. § 148. pontjában, a közút céljára szolgáló területrész a Méptv. 88. § (6) bekezdésében, valamint a kiszolgáló út céljára szolgáló területrész a TÉKA 44. § (4) c) pontja és (5) bekezdése szerinti esetben; az utóbbi szabályoknál a településrendezési szerződés eltérő rendelkezését is ellenőrizni kell. Ha a hivatalos telekterület változik, a százalékos számítást is újra kell végezni. A HÉSZ alkalmazandó előírásait, a zöldfelületet, a parkolást és a tűztávolságot külön kell ellenőrizni; a vitatott sáv nem használható fel automatikusan minden szükséges funkció helyeként.[3][23]

3. Mintha az egész környék elcsúszott volna

Ha egy egész utcaszakaszon ugyanabba az irányba „csúszik el” minden, a földmérő a térkép előzményeit és a környék ellenőrző pontjait is megvizsgálja. Egy régi térképből attól még nem lesz pontos térkép, hogy digitalizálták. Egyetlen kerítésből vagy internetes légifotóból ezt nem lehet eldönteni.

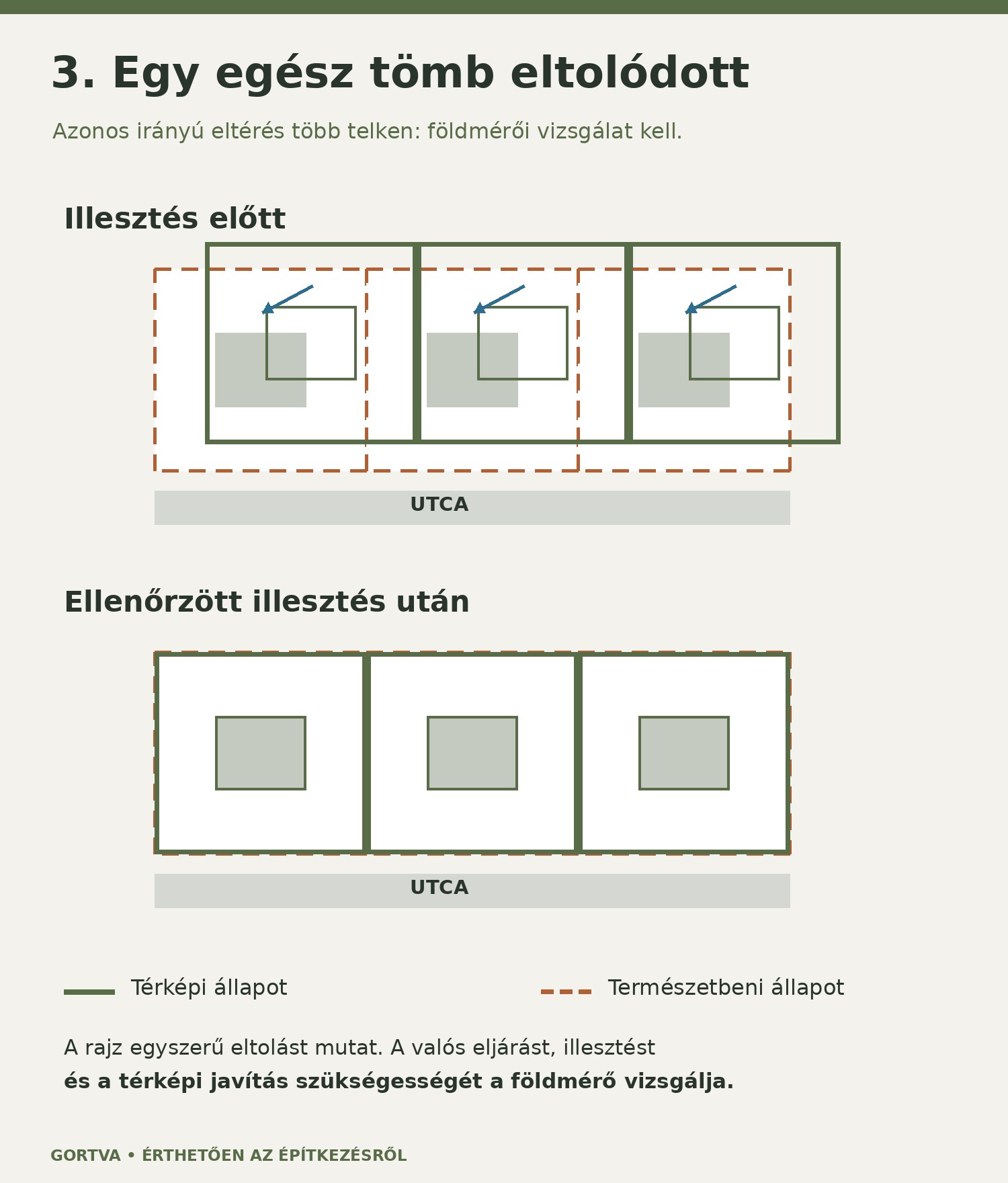

Három telek és épületeik azonos irányú térképi eltolódása, majd a közös geometria ellenőrzött illesztése
Szemléltetés közös eltolással. A szabályos eltérés kezelése és az állami adatbázis hatósági kijavítása külön művelet.

Van, amikor szabályos földmérői illesztéssel kezelhető az eltérés. Máskor a földhivatalnak kell kijavítania az adatbázist. Ha a kitűzés emiatt nem folytatható, meg kell várni a kijavító vagy elutasító döntés véglegességét. Itt a sima beadás utáni gyorsabb átadás nem oldja fel az akadályt.[4][14][15]

Térképi illesztés vagy hivatalos hibajavítás: mi a különbség?

3. Nem egy kerítés tér el: a térképen egy egész környék elcsúszott

Ha több egymás melletti telken a kerítések, épületek és más régi tereptárgyak térképi helye közel azonos irányban és mértékben tér el a valóságtól, az rendszeres térképi eltolódásra utalhat. Ebből még nem következik, hogy minden szomszéd rossz helyre épített. A régi térkép digitalizálása önmagában nem javítja meg annak pontosságát. A földmérő a környezet ellenőrző pontjait és a korábbi méréseket is bevonja; egyetlen kerítésből vagy egy internetes légifotó-rávetítésből nem állapítható meg az egész település hibája.[15]

Az egyik megoldás az ellenőrzött földmérői transzformáció: a térképi és a helyszíni adatokat ismert közös pontok segítségével illesztik egymáshoz. A 8/2018. AM rendelet 5. § (2) kifejezetten számol ilyen grafikus eljárással. A júniusi tájékoztató szerint ezt a szabályos eltérés esetén a kitűzésnél és az alaptérkép készítésénél is alkalmazni kell, a módszert a műszaki leírásban ismertetve; később az épületfeltüntetésnél is összhangot kell teremteni. Ez nem a tervező szabadkézi térképtologatása, és nem változtatja meg önmagában a tulajdont.[4][15]

Mikor kell hivatalos térképi hibajavítás?

Ha bizonyítható felmérési, térképezési vagy digitalizálási hiba miatt az állami adatbázist kell kijavítani, az az ingatlanügyi hatóság feladata. A 8/2018. AM rendelet 57. § (2) külön felsorolja a digitalizálási hibákat. A teljes tömb szabályos elcsúszásának vagy elcsavarodásának javítására az 59. § ad külön eljárási szabályt. Ennél a beillesztés csak eltolással és forgatással történhet; a tömb belső geometriája és területe – a szükséges kerekítést kivéve – nem változhat. A környező közterületet, szükség esetén a szomszédos tömböt is vizsgálni kell.[15]

A földmérő szakmai tényekkel és mérési dokumentációval jelzi a hibát, a földhivatal pedig kivizsgálja. Valódi hibajavításhoz az Fttv. 17. § (3) szerint nem szükséges minden érintett tulajdonos hozzájáruló nyilatkozata. Ez nem azonos a korábban említett, közös megegyezésen alapuló külön térképmódosítással. A hibajavítás nem rendezi át önmagában a természetbeni birtoklást sem.[14][15]

Az ütemezés szempontjából ezt kell már az elején tisztázni: kezelhető-e az eltérés szabályos földmérői illesztéssel, vagy hatósági hibajavítás szükséges? Utóbbi esetben a júniusi tájékoztató szerint a kitűzés a kijavító vagy elutasító földhivatali döntés véglegessé válása után folytatható. A hibajavításra váró ügyet nem szabad pusztán sraffozással „megoldottnak” tekinteni. Egy több tömböt érintő probléma időigénye nem becsülhető meg egyetlen általános plusz héttel.[4][14][15]

A fenti építésügyi magyarázat a TÉKA alkalmazandó szabályaira épül. A 136. § (2) a 44. § alkalmazását a felsorolt, 2025. június 30. utáni ügyekben a HÉSZ korától függetlenül előírja. Régebbi engedély, bejelentés vagy módosítás esetén az átmeneti szabályokat is ellenőrizni kell. A telekre vonatkozó tényleges kertméreteket és beépítési határértékeket mindig az adott ügyben alkalmazandó előírásokból kell meghatározni.[3]

Mennyit tegyél félre rá?

Egy átlagos családi házas teleknél előzetes költségkeretként nagyjából bruttó 300–600 ezer forinttal számolj a kitűzéssel együtt készülő tervezési alaptérképre. Ez a vizsgált nyilvános ajánlatokból képzett, kerekített tájékozódási sáv, nem országos minimum–maximum és nem konkrét ajánlat. Nagy, nehezen mérhető vagy problémás teleknél fölé is mehet a díj.[9][10]

Azt nézd meg, mi van benne: hivatalos adatok, szükséges értesítések, kitűzés, részletes felmérés, feldolgozás, tanúsítás, földhivatali beadás és a kapcsolódó díjak. Egy puszta terepfelmérés ára nem hasonlítható össze automatikusan ezzel a teljes feladattal.[8][11]

Mit kérdezz meg az ajánlatban?

Kérj tételes tartalmat és fizetendő bruttó végösszeget. A nyilvános szolgáltatói árak eltérő munkára szólnak, és az áfatartalom sem mindenhol egyértelmű. A fenti sáv költségtervezési becslés; az ajánlatból derüljön ki, melyik tétel van már benne, és mi külön díjas.

Külön kérdezz rá a kiszállásra, az ismételt mérésre, a földhivatali adatok és a vizsgálat díjára. Ezeknek a hatósági tételeit az 1/2024. KTM rendelet határozza meg; a megfelelő díjtétel a munka céljától és az érintett földrészletektől függ. Eltérő adatszolgáltatási tételeket nem kell automatikusan egyszerre felszámítani.[8]

A rendkívüli hibajavítás, a telekhatár-rendezés és az épületfeltüntetés külön feladat lehet. Az alapozás előtti épületkitűzést se tekintsd automatikusan az alaptérkép árába tartozónak.

A ház 5%-os áfája a külön megrendelt földmérést vagy építészeti tervezést nem teszi automatikusan 5%-ossá. A szolgáltató adózási helyzete és az ügylet tartalma számít.[7]

Három dolog, amiből könnyen pluszmunka lesz

1. Nem ugyanarra szól a megrendelés és az elvárás

Az olcsóbb ajánlat lehet pusztán terepfelmérés, a drágább pedig kitűzést és hivatalos adatokat is tartalmazhat. Ugyanez igaz a meglévő épületek részleteire, a nagyobb fákra, a csatlakozó útra és a magasságokra. Írásban egyeztetett tartalom nélkül könnyen pótmunkává válik az, amiről mindenki azt hitte, hogy benne van.

2. A térkép után változik meg a telek

Új kerítés, bontás, feltöltés vagy tereprendezés után a korábbi mérés már nem feltétlenül a jelenlegi helyzetet mutatja. A változást jelezd az építésznek és a földmérőnek. Egy régi térképnek nincs olyan általános „szavatossági ideje”, amely alatt minden változástól függetlenül megfelelő maradna.

3. Összekeverik a három külön földmérési munkát

A tervezés előtti telekhatár-kitűzés, a kivitelezés eleji épületkitűzés és az elkészült épület feltüntetéséhez szükséges felmérés más feladat. Ne abból indulj ki, hogy az alaptérkép árában mindhárom automatikusan szerepel.

Miért ketyeg most ennyire az óra?

Az alaptérkép azért is sürgős lehet, mert a hiánya megakaszthatja a ház tervezését. Az 5%-os lakásáfa év végi határideje közben ugyanúgy közeledik. A 2027–2030 közötti átmeneti kedvezményhez egy most induló ügyben nem elég idén csak beadni a terveket.[5][6]

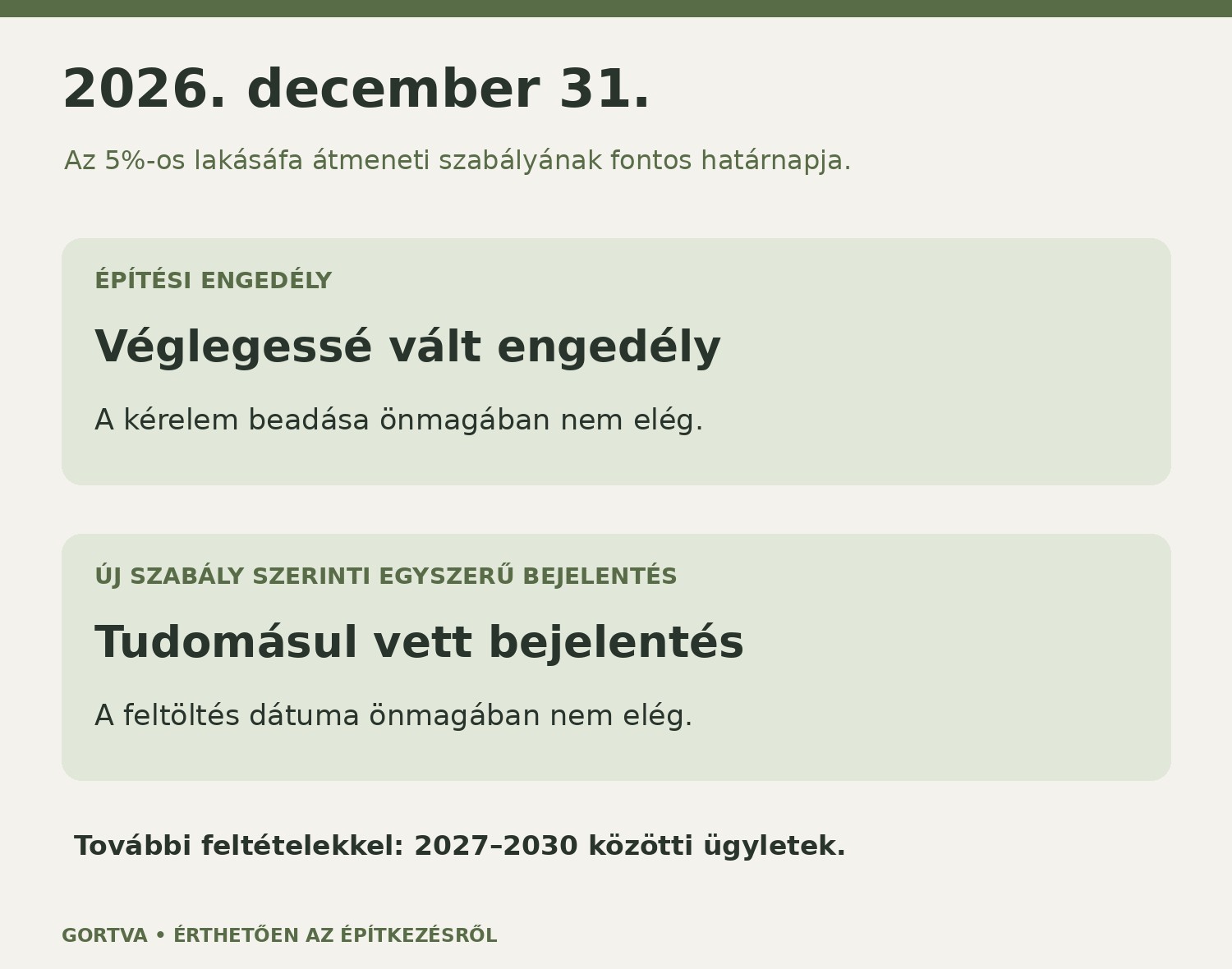

Az 5 százalékos lakásáfa 2026. december 31-i feltétele: végleges engedély vagy tudomásul vett új egyszerű bejelentés
A határnapig szükséges állapotot kell elérni. A „még idén feltöltjük” önmagában nem biztonságos ütemterv.
  • Építési engedélynél: az engedélynek legkésőbb 2026. december 31-én véglegessé kell válnia.
  • A Méptv. szerinti egyszerű bejelentésnél: az építést legkésőbb 2026. december 31-én tudomásul kell venni.

A földhivatali beadás és az építésügyi határidő tehát két külön dolog. Az előbbinél lehet időt nyerni a korábbi térképátadással; az áfához szükséges év végi feltételt ettől még teljesíteni kell. Az ezt igazoló iratokat őrizd meg.[2][4][5][6]

Melyik házra és melyik számlára vonatkozhat az 5%?

Az általános kedvezmény 2026. december 31-ig alkalmazható. A megfelelő előfeltétellel a 2027. január 1. és 2030. december 31. között átvett előlegekre és teljesített értékesítésekre az átmeneti szabály őrizheti meg az 5%-ot.[5][6]

Építésügyi útAz átmeneti 5%-hoz szükséges időbeli feltétel
Építési engedélyAz építési engedély legkésőbb 2026. december 31-én véglegessé válik. A benyújtás, sőt önmagában az engedély kiadása sem azonos ezzel.
A magyar építészetről szóló törvény szerinti egyszerű bejelentésAz építést legkésőbb 2026. december 31-én tudomásul veszik. A beadás ténye önmagában nem elegendő.
Korábbi, az Étv. szerinti egyszerű bejelentésA régi eljárásra külön átmeneti ág vonatkozik: a bejelentést legkésőbb 2024. szeptember 30-án megtették. Ez egy 2026-ban újonnan induló ügyre nem választható kiskapu.

Minden családi ház és minden számla 5%-os?

Nem. A kedvezmény meghatározott új lakóingatlanok értékesítésére vonatkozik. A mérethatár többlakásos épületben lévő lakásnál legfeljebb 150 m², egylakásos lakóingatlannál legfeljebb 300 m² összes hasznos alapterület. Az ingatlan áfatörvény szerinti „új” minősítésének is teljesülnie kell. A méret és az idei engedély tehát önmagában nem old meg minden feltételt.[5][7]

Saját telken történő építkezésnél az Áfa tv. 10. § d) pontja szerinti, építéssel létrehozott ingatlan átadása is termékértékesítésnek minősülhet. A konkrét szerződés tartalma döntő; a „generálkivitelezés” szó önmagában nem ad 5%-os jogosultságot. A külön vett építőanyag vagy külön megrendelt részmunka áfája ettől még nem válik automatikusan 5%-ossá. Rozsdaövezeti lakásokra külön szabály is létezik, ezért az év végi határt sem szabad minden lakásügyletre kivétel nélkül ráhúzni.[5][7]

A tudomásulvétel igazolását is tisztázd; ne csak saját naptári számolásra hagyatkozz. A szerződés tartalmát, az adózási feltételeket és a számlázást a kivitelezővel és adózási szakemberrel is egyeztesd.

Belefér még idén?

Nagy összegről lehet szó. Azonos, nettó 100 millió forintos összegnél az 5% és a 27% közötti különbség 22 millió forint. A példa azt feltételezi, hogy a teljes összeg az adott kulccsal adózik; a saját építkezésed adózása a szerződéstől is függ.

Nettó százmillió forint mellett 5 százalékos áfával 105, 27 százalékkal 127 millió forint a bruttó összeg
Ugyanaz a nettó összeg, kétféle áfa: a példában 22 millió forint az eltérés.

Hogy nálad belefér-e még az évbe, azt a készültség alapján lehet megmondani. 2026. szeptember 30-tól nagyjából 13 hét marad. A saját tájékoztatónk az első tervezési szakaszra körülbelül 12 hetet, a szükséges főépítészi vélemény utáni véglegesítésre jellemzően további 4 hetet jelez. Egyes munkák párhuzamosan haladhatnak, de egy teljesen új projektnek ebből nem ígérhető biztos év végi lezárás.[9]

Ha már előrehaladott a terv, egészen más lehet a helyzet. Nézzük meg együtt, mi kész, mi hiányzik, és hol lehet felelősen időt nyerni. Nincs minden telekre érvényes utolsó biztonságos beadási nap.

Ezt készítsd össze, és már könnyebb elindulni

  • A telek pontos címe, települése és helyrajzi száma.
  • A rendelkezésedre álló tulajdoni lap, térképmásolat, korábbi kitűzési és felmérési dokumentumok.
  • Röviden: új ház, bővítés, fennmaradás vagy más munka készül?
  • A tervező neve és elérhetősége, hogy egyeztethessen a földmérővel.
  • A bejutás módja, a növényzettel fedett részek és az ismert kerítés- vagy telekhatárproblémák.
  • Az értesítés megszervezéséhez a szomszédokról ismert elérhetőségek; ezeket a földmérő a hivatalos tulajdonosi adatokkal együtt ellenőrzi.
  • Írásban a kívánt határidő, külön jelezve, ha a 2026. év végi áfafeltétel miatt sürgős az ügy.

Az ajánlatban legyen benne a teljes tartalom, a fizetendő bruttó összeg, az átadandó fájlok és az, hogy milyen körülmény módosíthatja a vállalt határidőt. Így már egyértelmű feladatra és vállalható határidőre kérhetsz ajánlatot.
